《建筑工程管理与实务》
流 水 施 工
三类施工组织方式:

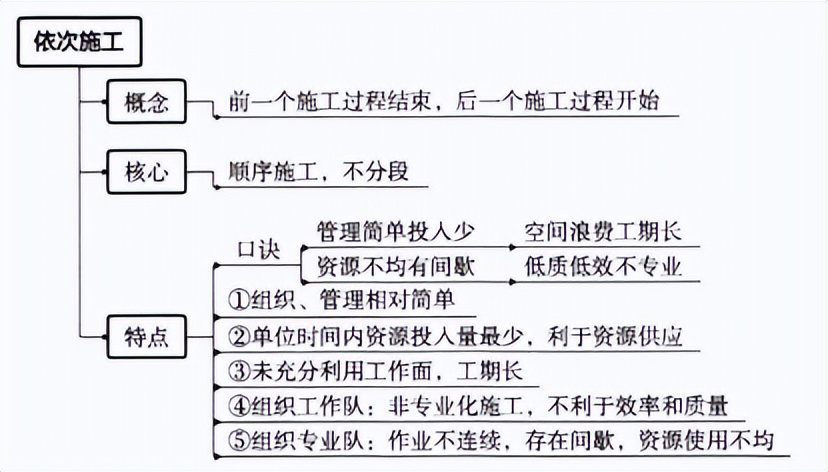

1.依次施工
前一个施工过程结束后,后一个施工过程开始。
施工顺序不分段
特点:1.组织、管理相对简单
2. 单位时间内资源投入量最少,利于资源供应
3. 未充分利用工作面,工期长
4. 组织工作队:非专业化施工,不利于效率和质量
5. 组织专业队:作业不连续,存在间歇,资源使用不均

2.平行施工
同一时间,不同工作面上同时进行某项工作
同时施工,不分段
特点:1.充分利用工作面,不期短
2. 组织、管理相对复杂
3. 单位时间内的资源投入成倍增加,不利于资源供应
4. 组织专业队施工,施工资源无法均衡使用
5. 组织工作队,无法专业化施工,不利于效率和质量

3.流水施工
分层分段、连续搭接地完成某项工作任务
分段搭接,连续施工
特点:1.尽可能(科学)利用工作面,工期较短
2. 专业化施工,利于技术水平和施工效率的提高
3. 专业队连续作业,相邻专业队最大限度搭接施工
4. 单位时间内资源投入相对均衡,有利于组织与供给
5. 为施工现场的文明施工和科学管理创造了有利条件
三类流水施工参数:

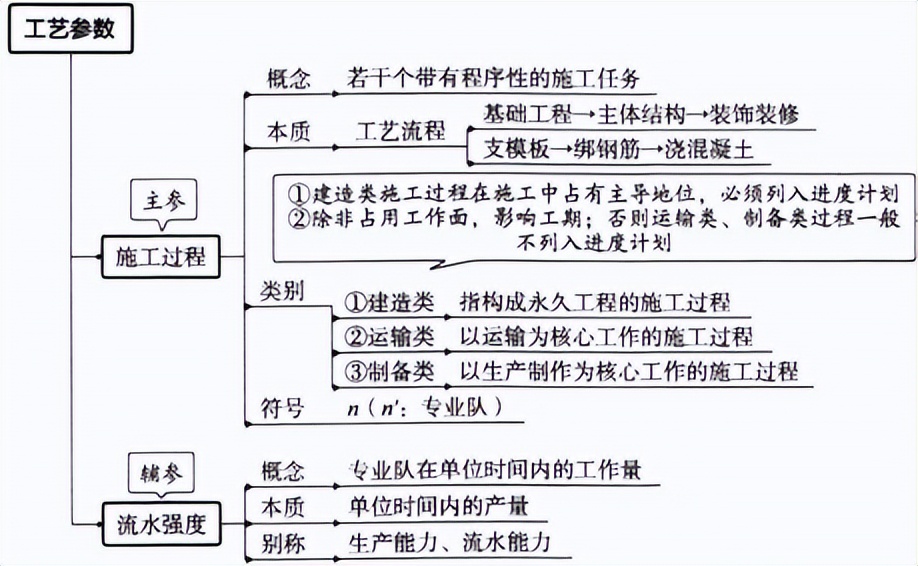

1.工艺参数

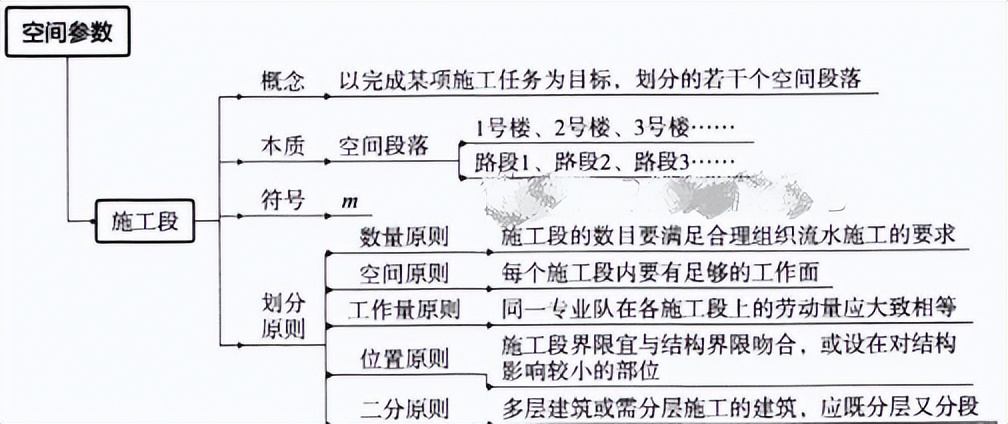

2.空间参数

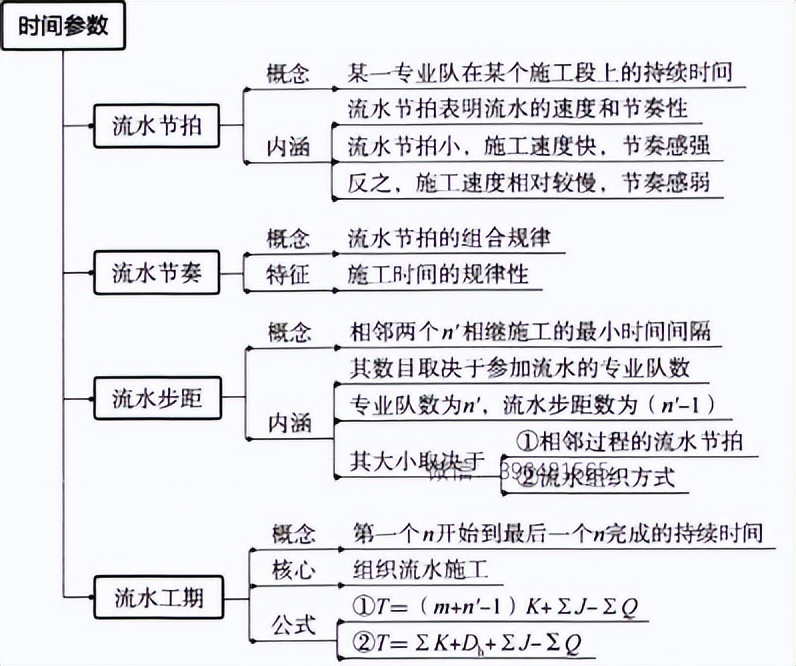

3.时间参数
三类流水组织方式:

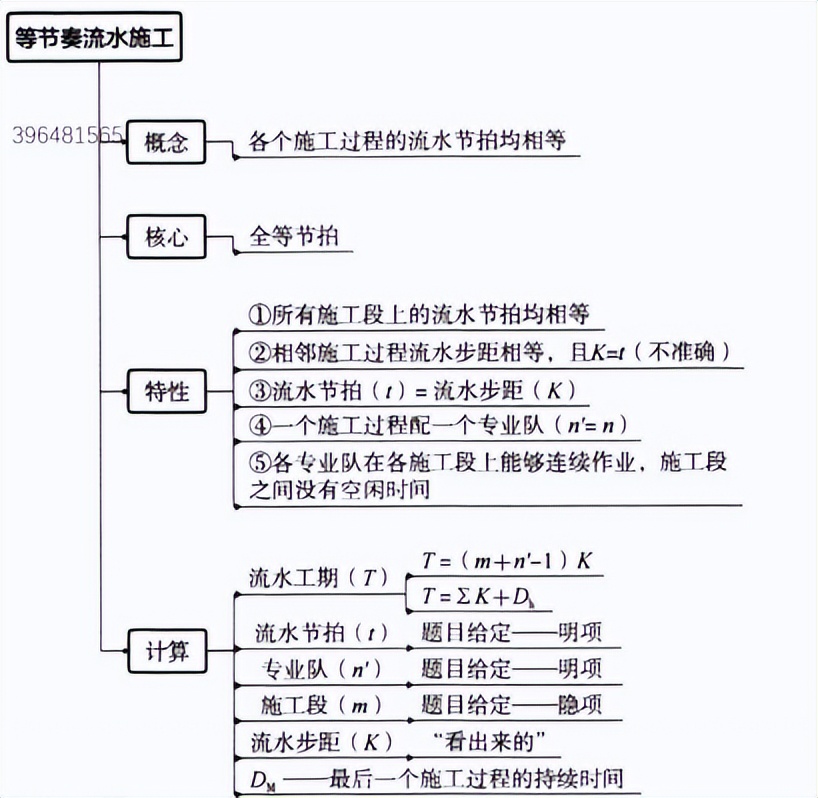

1.等节奏流水施工

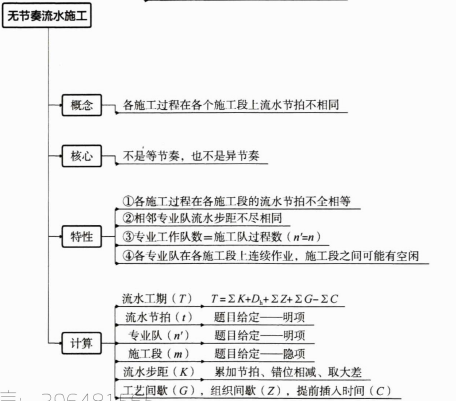

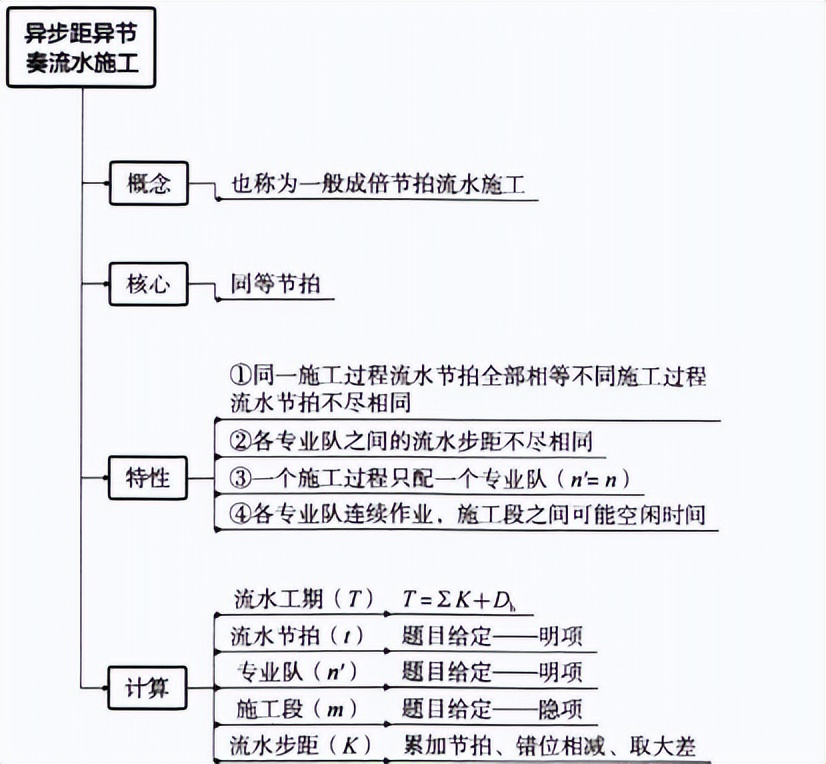

2.无节奏流水施工

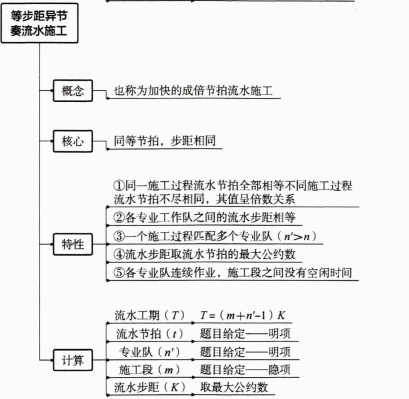

3.异节奏流水施工
